7月15日7時至19時,G4京港澳高速湖南段實施了全封閉交通管制,保障全線第二次天橋集中拆除工作。耒宜改擴建第四總包部在G4京港澳高速全封閉施工窗口期內,安全高效地完成了K1807+841.367左幅新建天橋鋼箱梁吊裝關鍵任務,項目建設取得重要突破。
此次吊裝的鋼箱梁兩節長達32.06米,重達178.62噸。單節最長17.8米,重99.17噸,為全線唯一一座新建鋼箱梁天橋。因施工點位地勢起伏大,四周無平整吊裝場地,且G4京港澳高速為雙向四車道高速,日均車流量高達4萬輛,導致項目鋼梁吊裝存在涉路施工協調難度大、吊裝窗口期少、工期壓力大、安全風險高等難點。
針對吊裝難點,項目提前周密部署,經多方協調鎖定最佳窗口期并制定專項方案,嚴格組織人員交底培訓,合理進行吊車選型,精心布置吊車站位,并投入50余人及500噸汽車吊,采用專班協同作業模式進行吊裝。歷經8小時奮戰,不僅安全優質完成吊裝、設備撤離及安全設施恢復工作,更提前3小時達成目標,繼4月集中拆橋后再創“加速度”,有力彰顯了“廣西路橋”品牌實力。
入夏以來,耒宜改擴建第四總包部緊抓晴好天氣,多措并舉全力推進各項施工。當前,項目正加速進行水穩攤鋪、路床交驗、梁體架設等關鍵工序。截至目前,項目累計完成路床交驗6.4千米,完成水穩攤鋪3.8千米;13座主線拆除重建橋梁已架設梁板108片,新建水龍大橋已架設梁板90片,為全力沖刺年度建設目標奠定了堅實基礎。(交建集團 莫竣羽 文/圖)

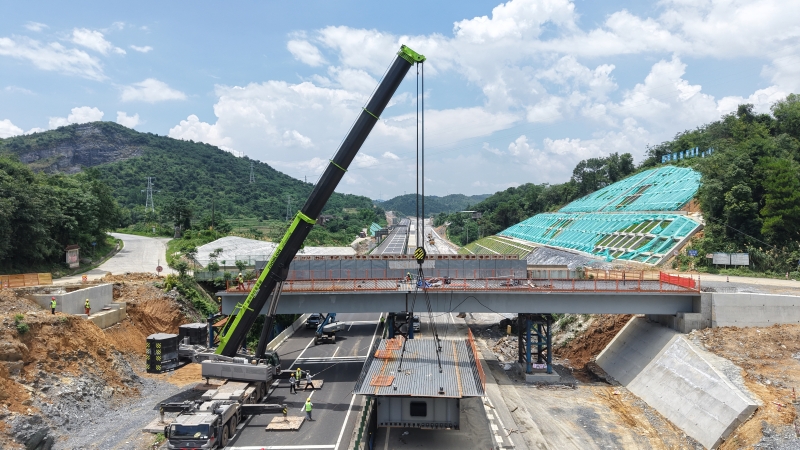

圖一:鋼箱梁吊裝
圖二:T梁架設

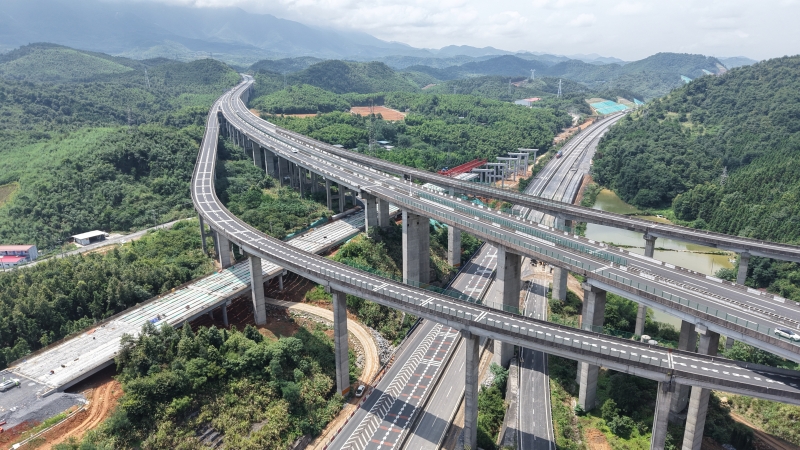

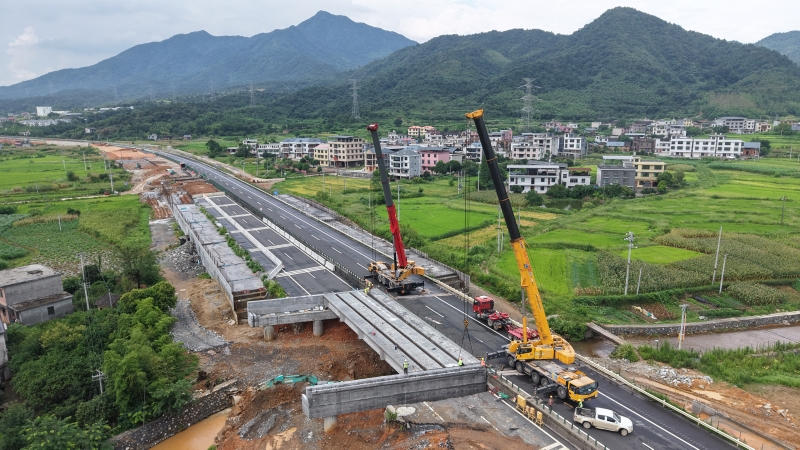

圖三:水龍大橋
